8月27日,随着测量员通知“三航桩16”停锤,最后一根大管桩完成沉桩,标志着中交三航局四公司承建的舟山电厂三期码头沉桩作业全部结束。

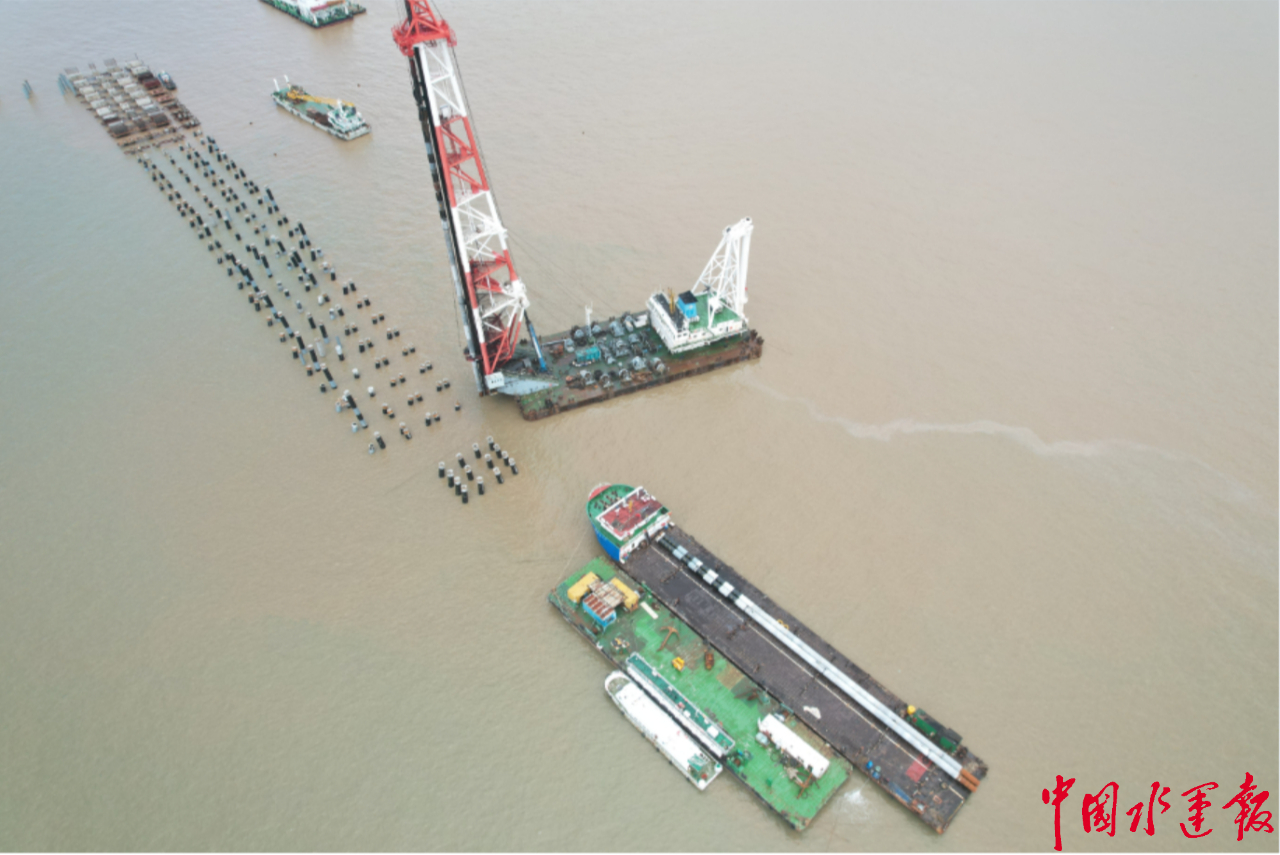

码头沉大管桩
舟山电厂三期码头共计沉设254根大管桩,工期紧,任务重,项目部面对外围涌浪大、施工海域附近敷设有海底电缆导致抛锚定位复杂以及桩船老化、效率不足等情况,紧急制定解决措施,延长打桩船作业时间,制定夜间打桩计划。同时,针对台风“泰利”“杜苏芮”“卡努”威胁而导致的工期损失,项目部制定科学合理的沉桩计划,抢抓工期,提高沉桩效率。项目部在公司相关部门的支持和配合下,提前3天完成了业主制定的沉桩节点目标。
舟山电厂三期码头项目圆满完成沉桩任务,是项目员工在公司领导下,不惧困难,拧成一股绳,全员齐发力的结果,标志着舟山电厂项目进入新的施工阶段,为码头主体完工打下了坚实的基础。
